En carga industrial, “maquinaria” no describe casi nada desde el punto de vista logístico. Dos equipos con el mismo uso pueden exigir soluciones completamente distintas si cambian la altura, el peso, el ancho, la forma de apoyo o la maniobra de carga.
Las navieras distinguen claramente entre carga in gauge, que requiere equipo especial pero sigue dentro de las dimensiones del open top o flat rack, y carga out of gauge, que excede esas dimensiones por largo, ancho o alto aunque todavía pueda unitizarse sobre equipo especial.
Por eso este no es un tema de “tipos de contenedor” en abstracto, sino de preparación técnica previa a la cotización. Si faltan datos sobre dimensiones reales, peso o centro de gravedad, el transportista no puede ajustar correctamente equipo, estiba, manipulación o ruta.
El propio código CTU de IMO/ILO/UNECE advierte que la falta de información sobre propiedades extraordinarias de la carga —como sobrealtura, sobreancho, sobrelargo, sobrepeso o centro de gravedad descentrado— puede provocar daños por métodos de manipulación inadecuados.
Desde SILVERSEA Containers, abordamos este tipo de consulta partiendo de esa información técnica inicial. Antes de recomendar un open top, un flat rack, un open side u otra solución especial, necesitamos entender qué pieza se va a mover, cómo se va a manipular, qué dimensiones reales tiene y qué restricciones pueden aparecer en la ruta.

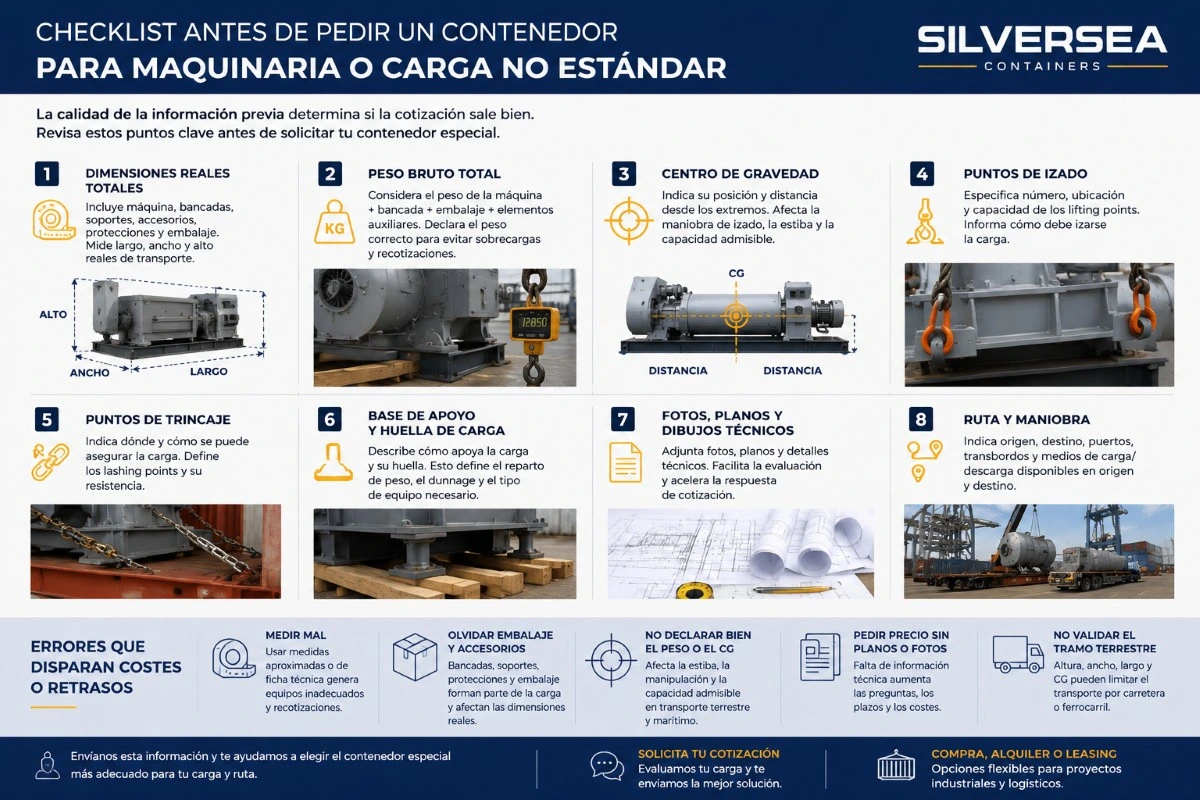

Qué información hay que definir antes de pedir equipo
Dimensiones reales, no aproximadas
El primer dato crítico es la medida real de la carga: largo, ancho y alto totales, incluyendo bancada, skids, soportes, bridas, accesorios, protecciones, embalaje y cualquier sobresaliente.
Si una máquina “cabe” solo en el cuerpo principal pero no en sus apoyos o puntos salientes, la cotización saldrá mal desde el inicio. En special cargo, carriers como ZIM piden precisamente dimensiones completas y peso total incluyendo embalaje.
Para solicitar una cotización útil, conviene trabajar siempre con medidas de transporte, no solo con medidas de catálogo. Esto permite evaluar mejor si la carga puede viajar en equipo especial, si queda in gauge o si pasa a una operación out of gauge.
Peso bruto total
No basta con el peso de catálogo de la máquina. Lo que importa para la operación es el peso total con bastidor, embalaje y elementos auxiliares.
Una declaración incorrecta de masa puede afectar la estiba en buque y también sobrecargar el camión o vagón en tramos terrestres. El código CTU advierte que una masa bruta incorrecta puede llevar a una mala estiba a bordo y a sobrecargas en carretera o ferrocarril.
Cuando nos pides una evaluación para compra, alquiler o leasing de contenedores especiales, este dato ayuda a orientar si el equipo disponible puede responder al peso real de la carga y a las condiciones de manipulación previstas.
Centro de gravedad
Este es uno de los datos que más se omiten y más problemas genera. Cuando el centro de gravedad está desplazado, no solo cambia la maniobra de izado; también puede alterar reparto de carga, estabilidad y capacidad admisible en transporte terrestre o sobre el propio equipo especial.
El código CTU recuerda que la capacidad real de un vehículo depende de la posición longitudinal del centro de gravedad y que, cuando está desplazado, la carga útil admisible puede reducirse. La correcta posición del centro de gravedad es clave en flat racks.
En cargas industriales, maquinaria pesada o piezas con geometrías irregulares, este dato debería tratarse como información principal, no como un detalle secundario.
Puntos de izado y puntos de trincaje
Si la carga requiere grúa o maniobra especial, hay que identificar con claridad dónde se puede izar y dónde se puede asegurar.
ZIM pide el número y ubicación de lifting points y lashing points, y Hapag-Lloyd recomienda adjuntar dibujos o fotos que muestren esos puntos, porque suelen ser decisivos para estudiar la pieza. Cuando esta información está clara desde el inicio, es más fácil revisar la viabilidad de la maniobra, reducir idas y vueltas en la cotización y evitar que la solución se defina solo por dimensiones generales.
Base de apoyo y huella de carga
No es lo mismo una máquina con base continua que un equipo con apoyos puntuales o patines estrechos. La huella real define cómo se distribuye el peso sobre el flat rack, sobre cunas, madera de reparto o plataforma auxiliar.
Si este dato no está claro, es fácil elegir mal el equipo o subestimar necesidades de dunnage, reparto de carga o refuerzo en la base. El código CTU insiste en la relevancia del reparto de carga y del centro de gravedad para evitar sobrecargas localizadas y problemas de estabilidad.
Por eso, además de saber cuánto pesa la pieza, hay que saber cómo apoya. En muchos casos, ese dato cambia la solución recomendada.
Fotos, planos y dibujos técnicos
Una buena cotización de carga especial no debería salir solo de una descripción escrita. Lo mejor es adjuntar fotos o drawings e información de apoyo como parte de la información relevante.
En cargas complejas, ese material ayuda a validar geometría, maniobra, puntos de izado y viabilidad de la estiba.
Si necesitas que revisemos una posible solución con contenedor especial, lo ideal es compartir fotos, planos o dibujos técnicos desde el primer contacto. Cuanto más clara sea la información, más precisa puede ser la recomendación de equipo.
Ruta, puertos y modo de manipulación
La misma máquina puede ser viable en una ruta y problemática en otra. Para out of gauge y project cargo intervienen equipo especializado, medios de manipulación y soluciones de sujeción específicas.
Eso significa que no basta con saber “qué contenedor necesito”; también hay que definir por dónde sale, por dónde entra, si habrá transbordo, qué terminales intervienen y qué medios de carga y descarga existen en origen y destino.
En operaciones internacionales o industriales, la elección del contenedor especial debe pensarse junto con la ruta, la manipulación, la disponibilidad de equipo y los posibles tramos terrestres.
Antes de pedir una cotización para maquinaria o carga no estándar, conviene preparar información técnica precisa: medidas reales, peso bruto, centro de gravedad, puntos de izado, base de apoyo, fotos, planos y datos de ruta. Esto ayuda a elegir mejor entre open top, flat rack, open side u otra solución especial.

Cuándo puede hacer falta un contenedor especial
Un contenedor especial empieza a tener sentido cuando la carga no puede entrar ni manipularse de forma segura dentro de un general purpose estándar.
La diferencia entre special cargo in gauge, es que cabe dentro de open top o flat rack sin ocupar slots extra, en cambio, el out of gauge, excede las dimensiones del equipo especial por alguna cara. Cuando la carga no cabe en un contenedor estándar, puede cargarse y trincarse sobre plataforma, flat rack o open top según el caso.
En términos prácticos, el open top suele encajar cuando el problema principal es la carga superior o la sobrealtura controlada. El flat rack entra con más fuerza cuando además pesan el sobreancho, el sobrelargo o un peso elevado. El open side puede tener sentido cuando el cuello de botella es el acceso lateral o la maniobra, no tanto la altura.
Las fichas técnicas de carriers muestran precisamente diferencias de dimensiones internas, apertura superior y payload entre open tops y flat racks.
En SILVERSEA Containers podemos ayudarte a revisar estas variables antes de avanzar con una cotización. Según el caso, puede convenir comprar un equipo especial, alquilarlo para una operación puntual o evaluar leasing si la empresa prevé varios movimientos o proyectos similares.

Qué errores disparan costes o retrasos
- Medir solo la máquina y olvidar todo lo demás
Uno de los errores más caros es cotizar con medidas “de ficha” y no con medidas reales de transporte. Soportes, embalaje, bancadas, cunas, protección y accesorios forman parte de la carga. Si se omiten, la cotización puede rehacerse o el equipo elegido puede dejar de servir.
- No declarar bien el peso o el centro de gravedad
Otro error frecuente es tratar peso y centro de gravedad como detalles secundarios. No lo son. El código CTU advierte tanto sobre los riesgos de una masa mal declarada como sobre el efecto del centro de gravedad en la carga admisible de vehículos y unidades de transporte.
- Pedir precio sin dibujos ni fotos útiles
En carga estándar puede bastar una descripción básica. En carga especial, no. Fotos, drawings y datos de lifting/lashing ayudan a reducir ida y vuelta de preguntas y a acelerar la cotización. Cuanto más compleja es la pieza, menos sentido tiene pedir precio sin soporte visual o técnico.
- Pensar solo en el tramo marítimo
La carga puede ser viable sobre un flat rack y aun así complicarse en carretera, en terminal o en destino. El código CTU recuerda que anchura, longitud, altura total y posición del centro de gravedad afectan también al tramo terrestre. En Europa, además, la anchura máxima general de vehículos tiene límites que pueden volver más exigente una operación especial aunque el embarque marítimo sea factible.
- Confundir OOG con breakbulk sin revisar la pieza
No toda carga grande va necesariamente igual. Maersk diferencia OOG y breakbulk, y Hapag-Lloyd separa out-of-gauge de breakbulk en su canal de cotización especializada. La decisión depende de si la pieza todavía puede unitizarse sobre equipo especial o si ya exige otra lógica de estiba y manipulación.
Qué coordinación conviene tener con proveedor y logística
La buena coordinación empieza antes de pedir precio. El proveedor del equipo y el operador logístico deberían recibir la misma base técnica: dimensiones completas, peso, centro de gravedad, puntos de izado, puntos de amarre, fotos, plano, base de apoyo y condición de la carga.
Si la información llega incompleta o inconsistente, es normal que aparezcan más preguntas, más validaciones y más demora en la oferta. Un formulario claro y bien completado reduce feedback loops y mejora el turnaround time de la cotización.
También conviene coordinar desde el inicio quién valida la maniobra, quién define el equipo, quién confirma viabilidad de ruta y quién revisa si la carga quedará in gauge u OOG una vez se añadan madera, cunas, embalaje y trincaje.
Cómo podemos ayudarte desde SILVERSEA Containers
En SILVERSEA Containers, este tipo de consulta funciona mejor cuando se aborda como una revisión previa de viabilidad y no como una simple petición de precio.
Si ya tienes definidas las medidas reales, el peso, la base de apoyo, el tipo de maniobra y la ruta, podemos ayudarte a orientar si conviene un open top, un flat rack, un open side u otra solución especial.
La conversación útil aquí no suele ser “necesito un contenedor para maquinaria”, sino “necesito mover esta pieza, con estas dimensiones, este peso y esta operativa”.
A partir de ahí, nuestro equipo puede ayudarte a enfocar qué tipo de equipo especial encaja mejor, qué información conviene cerrar antes de lanzar una cotización formal y qué modalidad puede tener más sentido: compra, alquiler o leasing.
Si tienes una carga industrial, maquinaria sobredimensionada o una pieza no estándar, puedes enviarnos la información técnica disponible y solicitar una evaluación previa. Con esos datos, podemos preparar una recomendación más precisa y avanzar hacia una cotización ajustada al equipo, la ruta y la maniobra.
Solicita una cotización para contenedores especiales según tu maquinaria, ruta y maniobra.
Habla con nuestro equipo para evaluar si conviene compra, alquiler o leasing de contenedores especiales.

Preguntas frecuentes sobre cotización de contenedores especiales para maquinaria
Como mínimo, dimensiones reales totales, peso bruto con embalaje, centro de gravedad, puntos de izado, puntos de trincaje, fotos o dibujos técnicos y una descripción clara de la ruta y la maniobra prevista.
Cuando la carga no cabe o no puede manipularse bien en un contenedor estándar y, además, el peso, el sobreancho, el sobrelargo o la geometría hacen más lógico usar una base abierta y reforzada.
No. Suele ser útil cuando el problema principal es la carga superior o la sobrealtura controlada, pero no sustituye automáticamente a un flat rack si también entran en juego sobreancho, sobrelargo o apoyos complejos.
Porque afecta la maniobra de izado, la distribución de carga y, en muchos casos, la capacidad admisible en transporte terrestre o sobre el propio equipo especial. Un centro de gravedad mal definido puede generar riesgos, recálculos y cambios en la solución recomendada.
Normalmente, pedir precio con información incompleta o poco precisa: medidas aproximadas, peso de ficha, ausencia de drawings, falta de datos de lifting points o cambios posteriores por embalaje y accesorios.
No necesariamente. Algunas piezas pueden ir como special cargo in gauge si caben dentro de las dimensiones del open top o flat rack; otras pasan a OOG si exceden esas dimensiones.
Sí. En SILVERSEA Containers podemos revisar la información técnica de la carga y ayudarte a evaluar si conviene un open top, flat rack, open side u otra solución, además de orientar la modalidad más adecuada entre compra, alquiler o leasing.
